2019年是我校基建工作的丰收年,在校党委、校行政正确坚强领导下,基建处全体同志紧紧围绕“不忘初心,牢记使命”主题教育开展各项工作,突出问题导向,攻坚克难,任劳任怨,砥砺前行,服务“幸福师大”建设,服务“双一流”建设,着力推进民生工程建设,着力改善校园环境,着力推进体制机制改革。回顾这注定不平凡的一年,我们总结了2019年学校基建工作十件大事。
一、建设幸福师大,教职工安居工程实现重大突破。
2019年1月、7月,育才校区东院二、三期教职工住宅楼共计828套住房开始向业主交付钥匙,改善教职工住房条件,极大地提高了教职工的获得感、幸福感。育才校区东院二、三期教职工住宅楼一直是困扰我校住房建设多年的老大难问题,从项目的规划、土地、产权、质检等流程办理到项目的实施、资金的筹集等等一系列困难摆在我们面前。基建处迎难而上,加强和政府部门的沟通协助,争取他们的支持和配合;和住户业主代表多次召开会议,广泛动员教职工按时交纳房款;管理和协调组织项目施工现场。在今年7月最终向教职工、向学校交上了一份满意的答卷,这是我们基建人智慧与辛劳的结晶,是基建工作浓墨重彩的一笔。
二、学校高度重视校园基本建设工作,成立基建处。

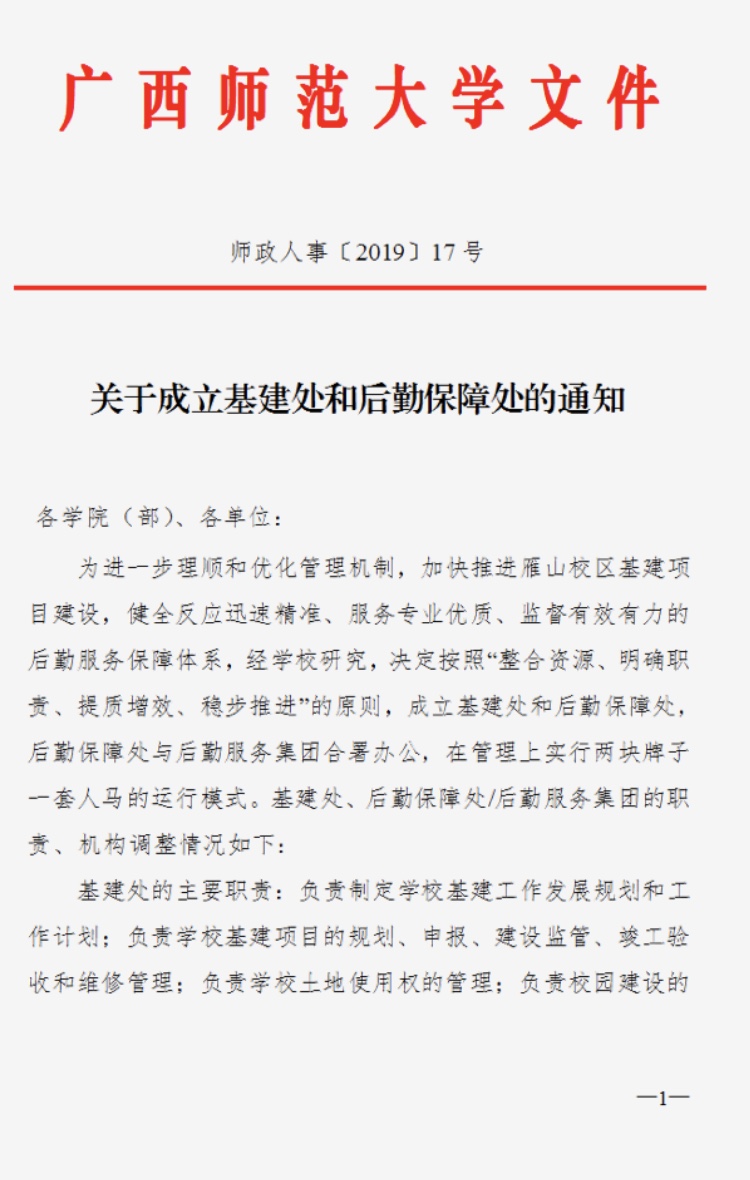

2019年3月5日,学校为进一步理顺和优化管理机制,加快雁山校区基建项目,经学校研究,决定按照“整合资源、明确职责、提质增效、稳步推进”的原则进行学校后勤综合改革,成立基建处和后勤保障处。基建处主要职责是:负责制定学校基建工作发展规划和工作计划;负责学校基建项目的规划、申报、建设监管、竣工验收和维修管理;负责学校土地使用权的管理;负责校园建设的征地拆迁、现场管理等工作,重点承担雁山校区等建设任务。学校后勤综改后,基建处的工作职责、工作目标更加明晰,提供了一个更加宽阔的施展拳脚的空间。

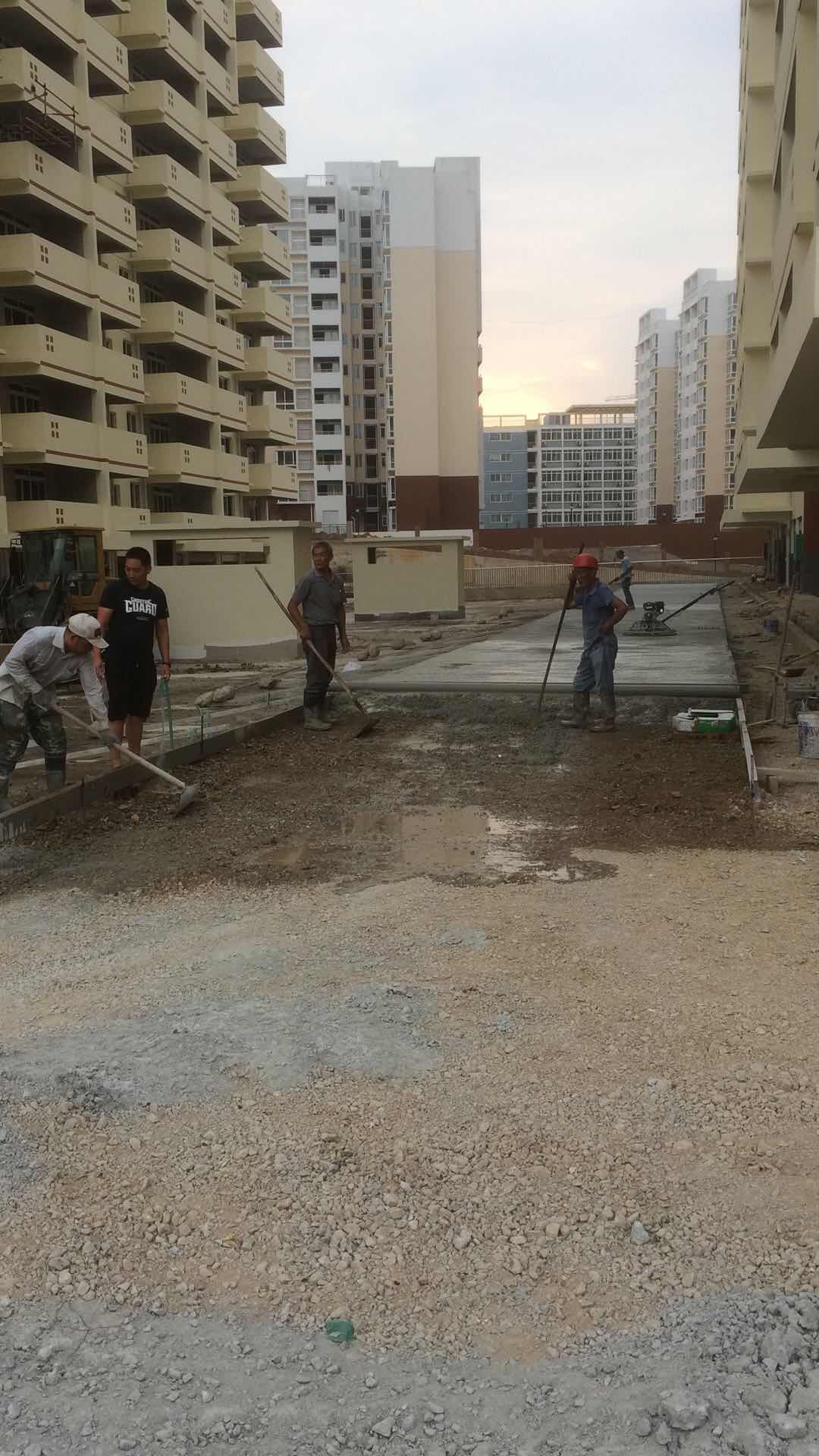

三、建设“宜居校园”,育才校区道路“白改黑”工程如期交付。
育才校区“白改黑”工程学校下达的任务“确保9月1日开学前道路的畅通,国庆节前完成所有工作内容”。面对要保持老校区地下复杂却没有原始资料的供水、供电、通讯、排水、天然气等重要管网的正常运转,又要确保施工期间校园内的交通,还要保证学校重大活动不受影响等困难,我们采取不同专业的选择性夜间施工、现场决定方案、分路段封闭、组织协调交通、管网方案的优化等等无所不尽其极的办法,发扬连续作战的精神,整整一个假期,真正做到了吃住在工地,也正是这种拼搏,这看似不可能完成的任务,我们基建人在校党委、校行政领导下,又一次创造了奇迹:项目于7月6日正式破土动工,7月20日全面开工,8月31日实现全部道路通车,9月28日完成所有沥青路面摊铺。项目共计改造道路长约3510米;改造车行道28000m2,人行道13500m2,新建雨水管总长约3800米,电力管总长约6000米, 通信管总长约18000米。在提升校园道路通行品质的同时,实现了排水管雨污分流,为今后电力建设通道的预留,校园通信架空线路的下地奠定了基础。校容校貌焕然一新。
四、五期学生公寓1~6#楼如期交付,学生住宿条件得到改善。

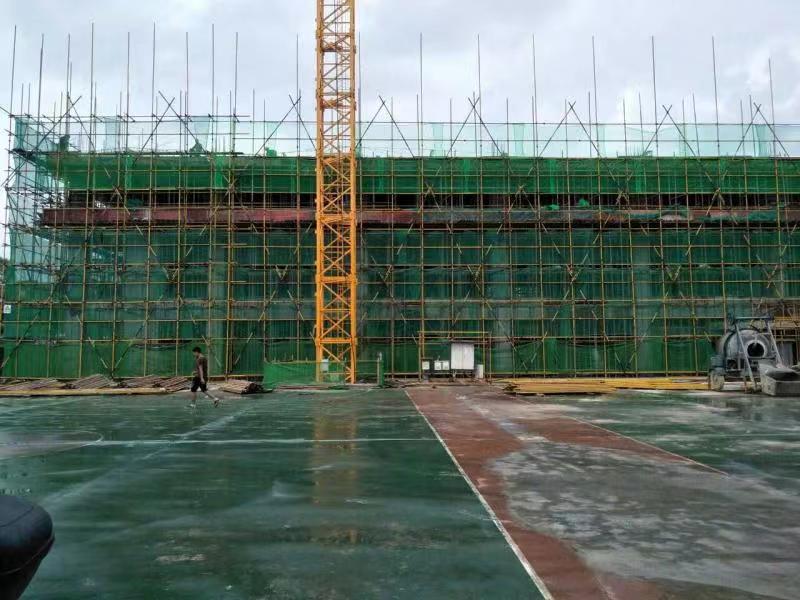

雁山校区第五区学生宿舍1~6#楼是学校2019年学校办学计划调整的一步重要的棋子,是关系到新学年学生入住、民生工程的中的改善雁山校区学生住宿条件“八改六计划”至关重要的项目。受到了从2018年10月份开始持续了大半年阴雨天气的影响,这个项目也变成了一场硬仗,为实现9月份学生顺利入住,项目的现场代表李思主动放弃婚假,在新婚第二天便坚守施工现场主阵地,也是这份坚持与执着让我们啃下了这块硬骨头。项目于2018年9月26日开工建设,总建筑面积约28000㎡,配套绿化面积4200㎡,共由6栋楼组成,共有宿舍502间、床位数2943个、残疾人床位数29个。学生已于2019年8月、9月分批入住。
五、高质量完成留学生公寓楼工程建设。

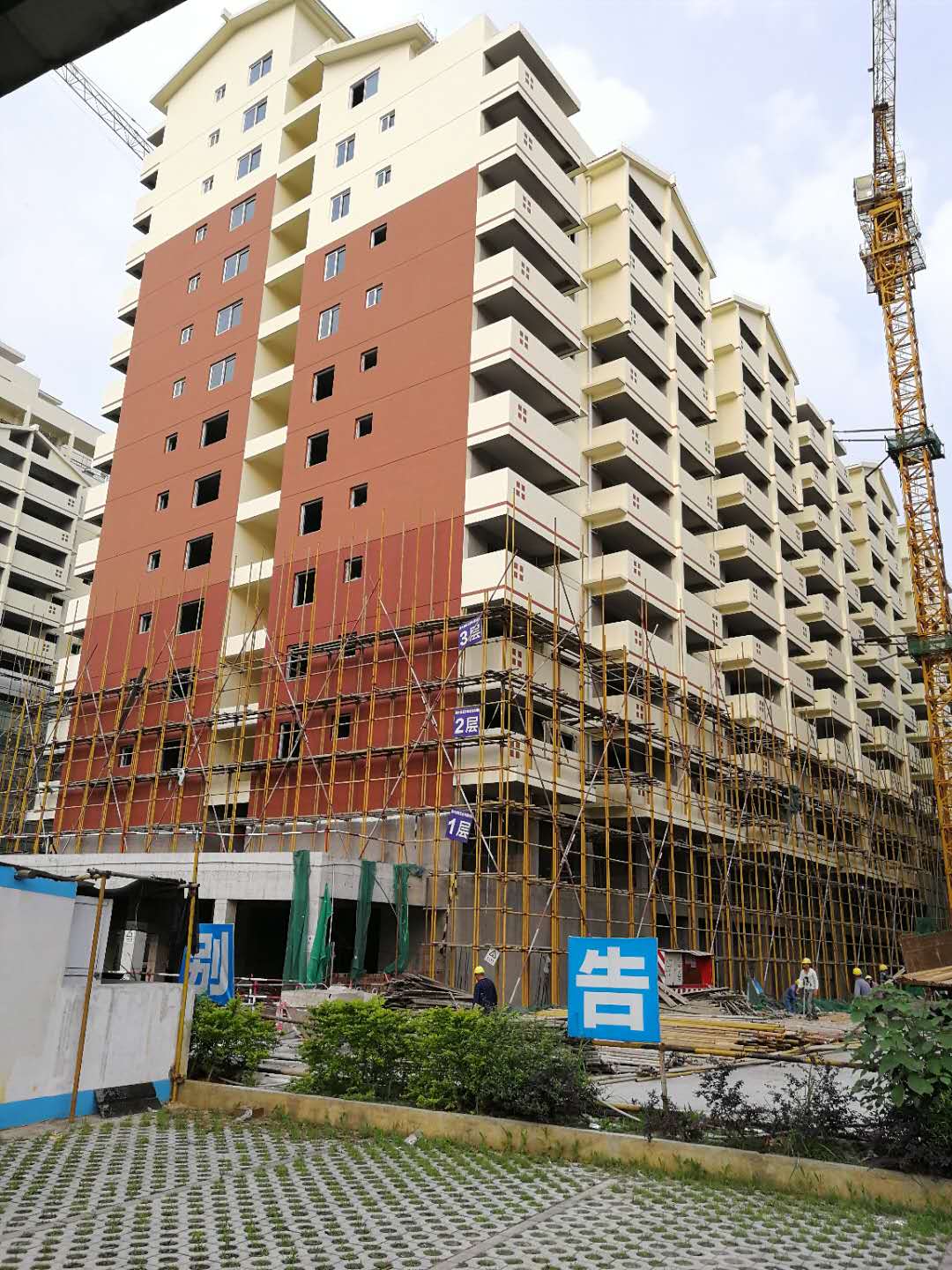

育才校区外国留学生公寓楼是我校的一项重点工程,在2019年10月底项目交付使用,改善了留学生的住宿条件,为学校国际交流与合作水平提供硬件支撑,助力学校教育国际化,进一步扩大了学校国际影响。项目建筑面积约18991.32㎡,地下一层为人防兼机动车停车场,地上一二层为学术研究室、展厅、办公室、报告厅、休息厅、教室等公共文化交流空间,三至十二层为留学生公寓,共计216间,可住宿外国留学生约为426人,育才留学生公寓楼在交付使用的同时同步顺利完成各项专项验收,是我校建筑精品工程的一个典范。
六、征地拆迁工作实现实质性突破。

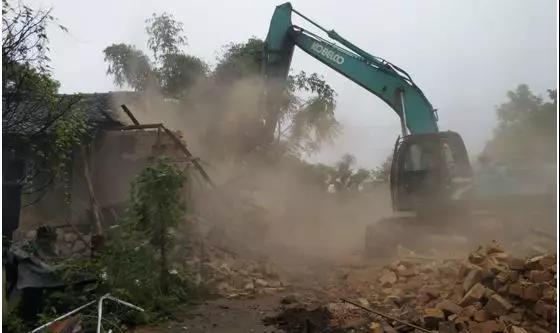

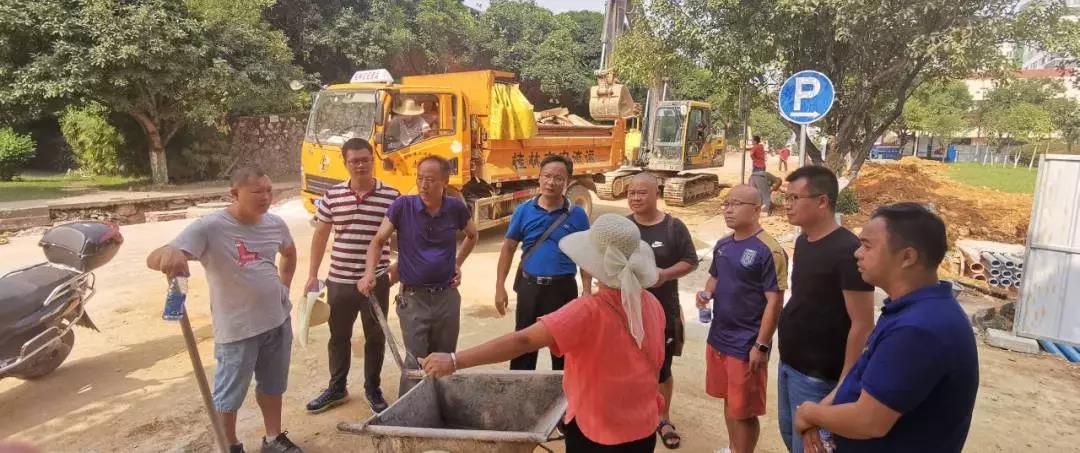

2019年,我校雁山校区征地拆迁工作实现了实质性的突破,为雁山校区新发展奠定了坚实基础。拆迁工作中我们采取三管齐下的办法:一是加强沟通协作,争取地方政府的支持和配合,和雁山区政府成立联合工作小组,协同推进工作;二是负责人邱惠旺副处长走村入户,加强政策宣传,反复做好拆迁户思想动员工作,村民从仇视、对敌、到闲聊、交友、交心的转化,;三是制订落实措施,解决拆迁回建点围墙、路灯、排污等历史遗留问题。经过不懈努力,2019年度共与9户村民签订16座房屋拆迁协议,拆除房屋50多座,建筑面积7000多平方米,拆迁工作取得“零上访、零强拆、零事故”的“三零”成效。
七、提升校园环境,打造“美丽校园、生态校园、绿色校园”。
2019年假期,基建处全体同志再一次放弃休假,顶着酷暑,由处领导直接挂帅,每个处领导主抓一到两个绿化项目,责任落实到人,在新学期开学前完成雁山校区校前区、乐群广场(人工湖)、雁山校区起文楼前雕塑广场、雁石林、校园北侧生态林等绿化景观及亮化工程,美化、亮化、文化的绿色生态宜居校园建设初见雏形。新生入学后映入眼帘的是绿草盈盈,是道路的美观整洁。

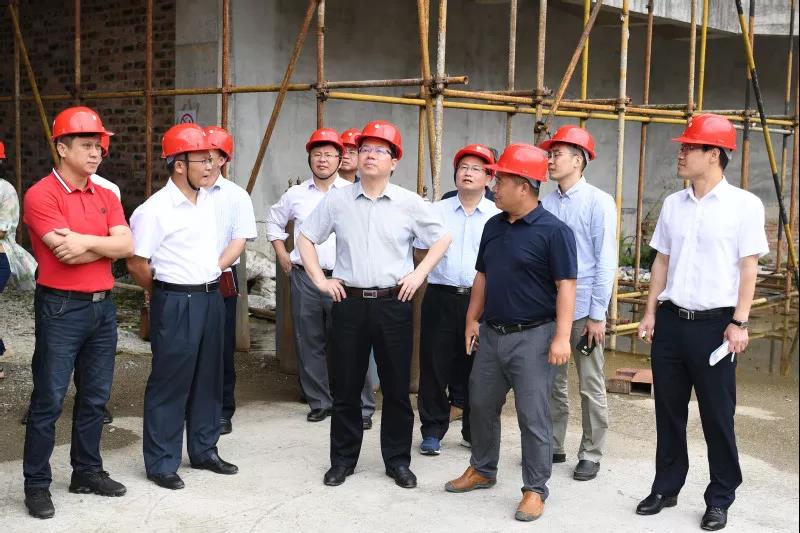

八、雁山校区理科一组团和雁山校区五期学生公寓11~16#楼推进有力,有望提前交付。

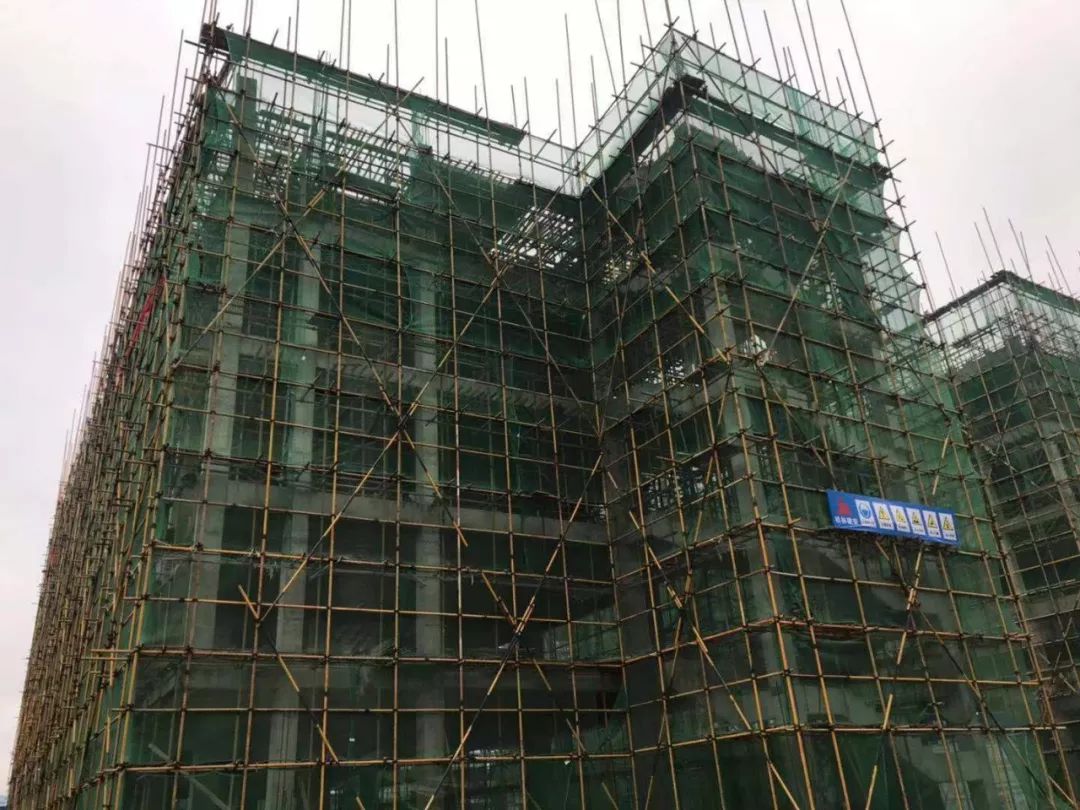

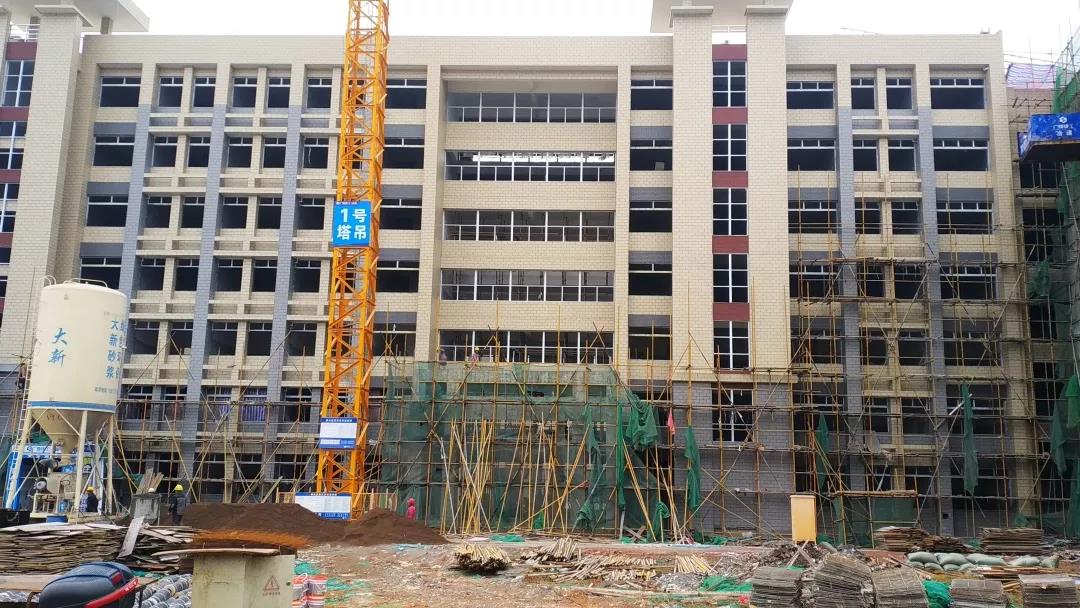

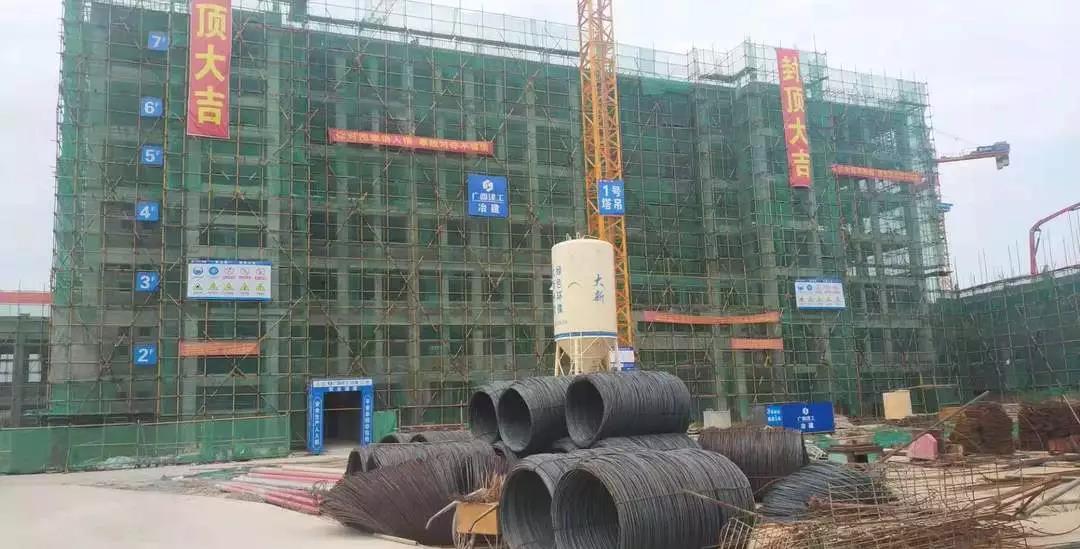

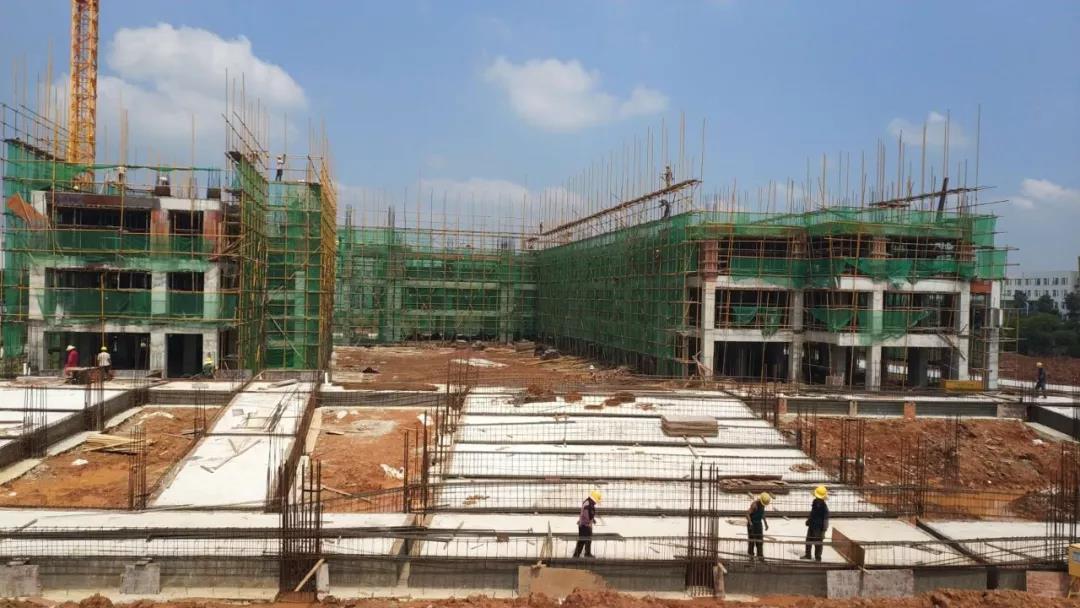

雁山校区理科一组团和雁山校区五期学生公寓11~16#楼是我校2020年办学计划调整的重要环节,关系到学校总体办学规划,目前两个项目顺利开工并按照原定计划工期推进。其中理科一组团在项目于2018年3月动工,于2019年11月完成大部分楼宇的封顶,项目总建筑面积36000平方米,项目分为组团1A区、组团1B区(含塔楼连廊部分),主要功能用于教室及办公;雁山校区五期学生公寓11~16#楼项目于2019年6月项目正式启动,项目总建筑面积22000平方米,共有宿舍339间,容纳床位2063个。目前项目已基本达到主体框架六层并开始砌体施工,同时即将顺利封顶。

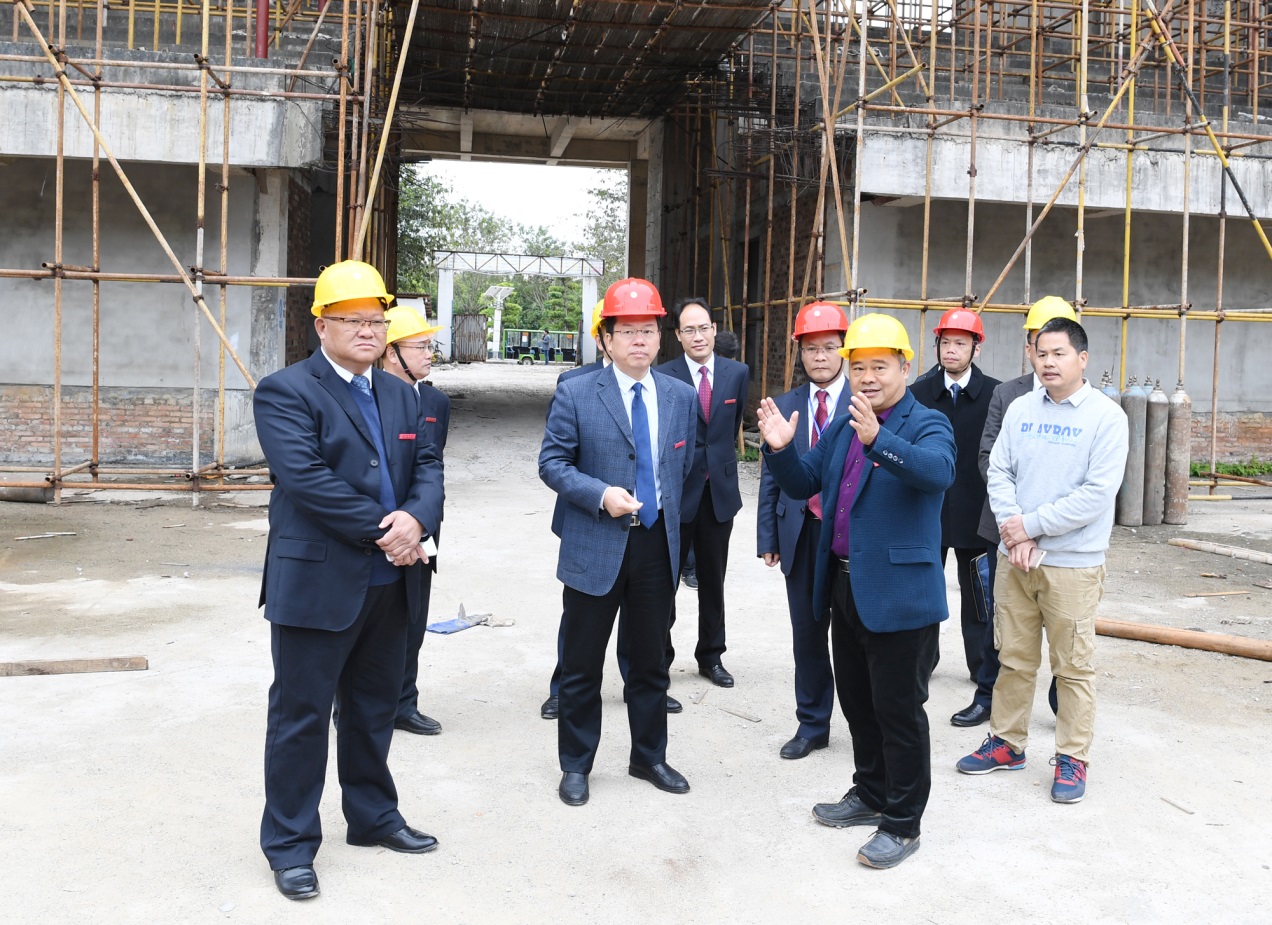

九、破解历时遗留难题,田径游泳馆和综合体育馆复工

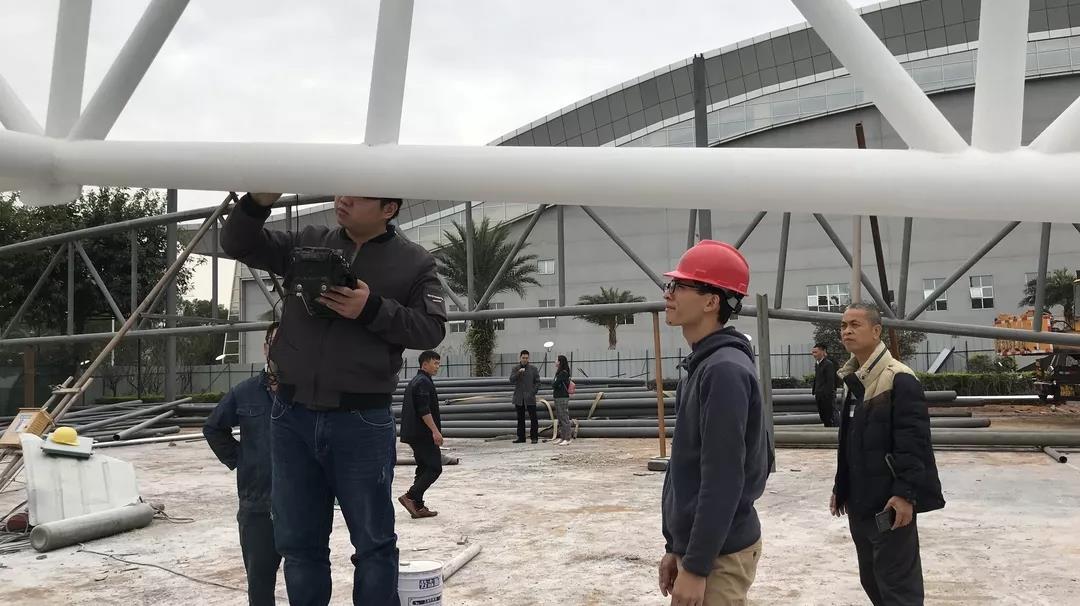

田径游泳馆和综合体育馆是我校雁山校区历史遗留的工程项目,由于历时太长,涉及参建方较多,恢复施工难度大。一年来,经历10多次谈判,最终取得了突出性进展,有效地推动了田径游泳馆和综合体育馆工程项目的复工,有望2020年完成项目建设并交付使用。
十、雁山校区第二田径场体育交付使用,运动设备设施进一步得到改善。

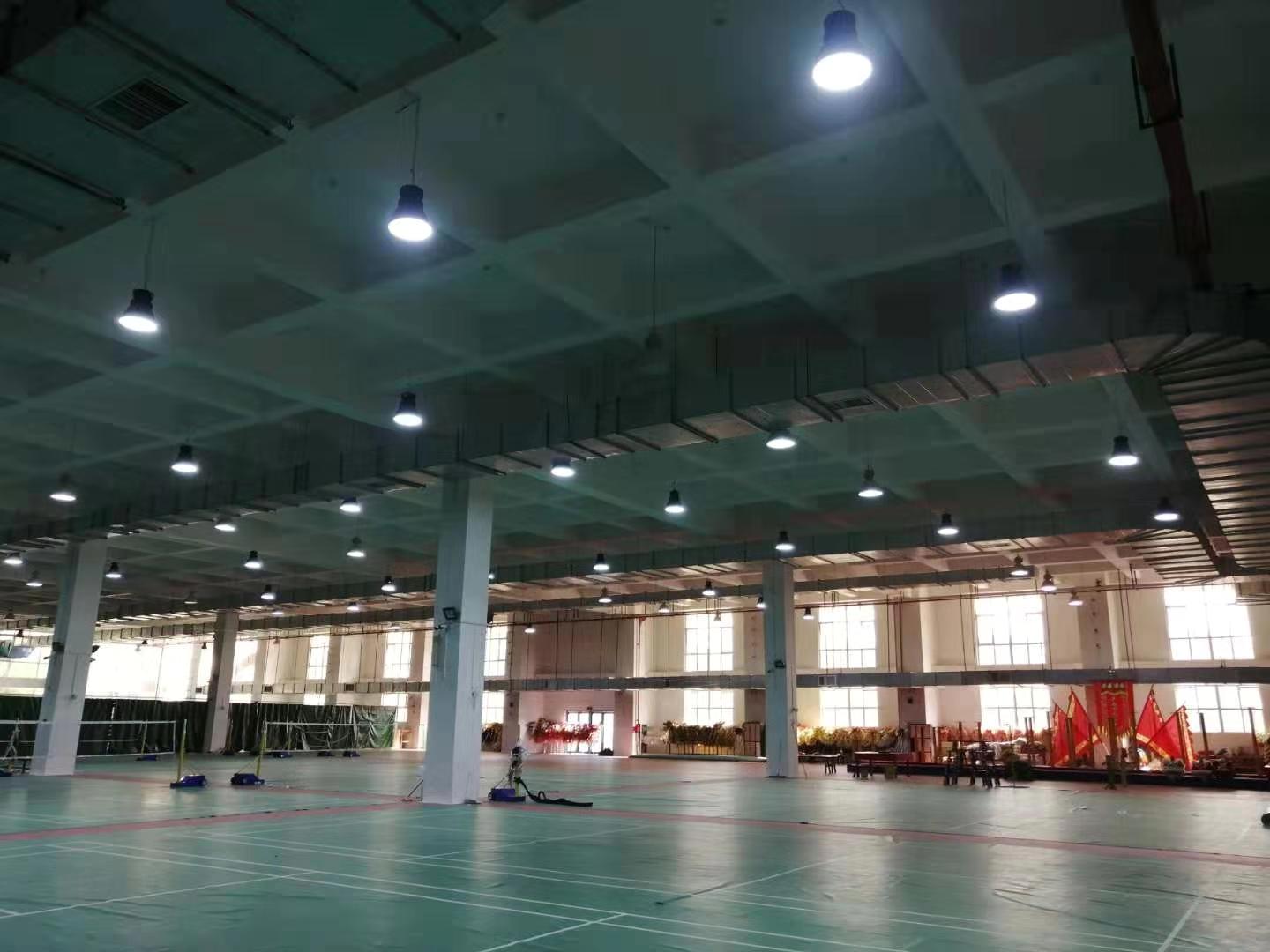

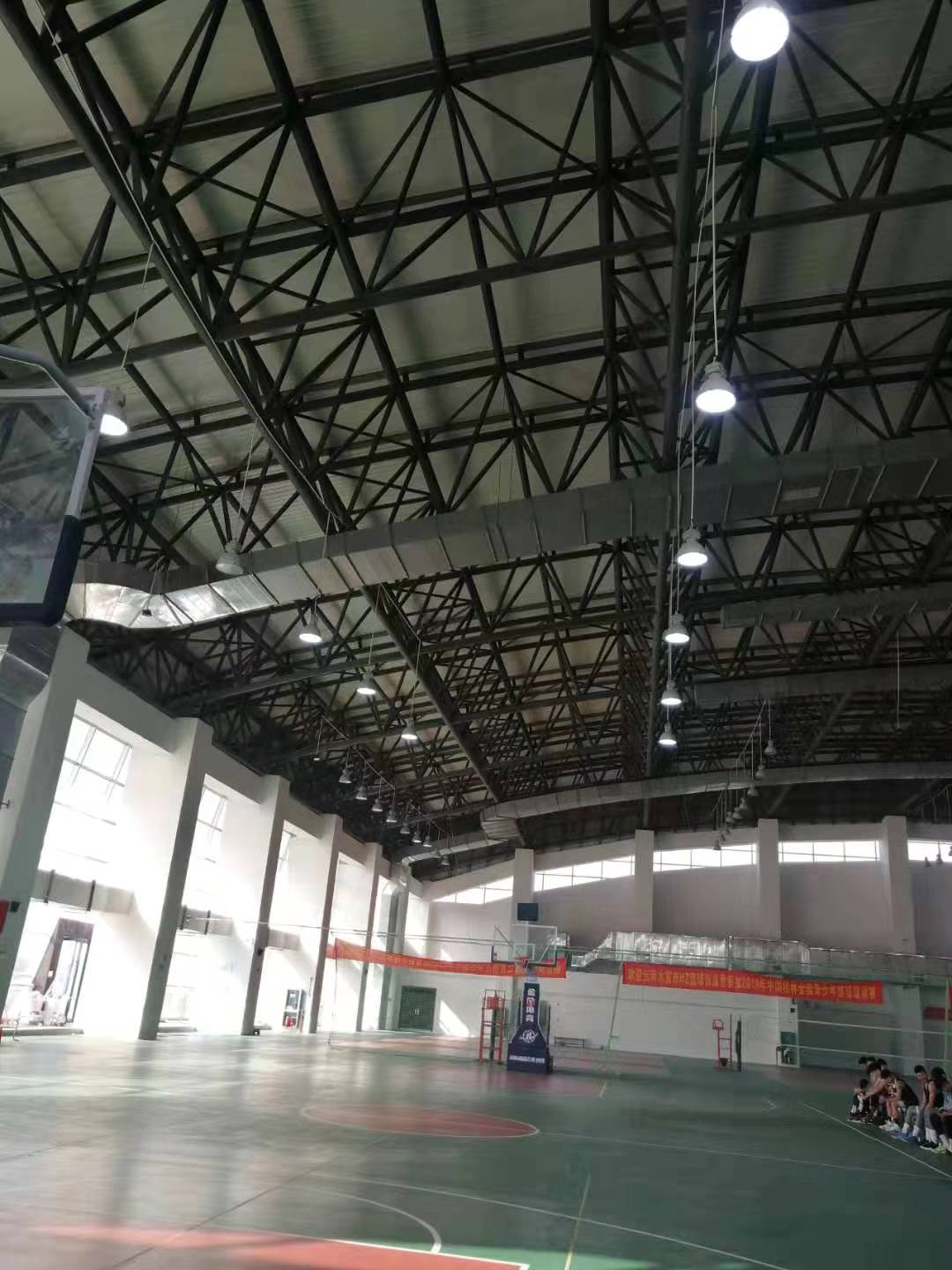

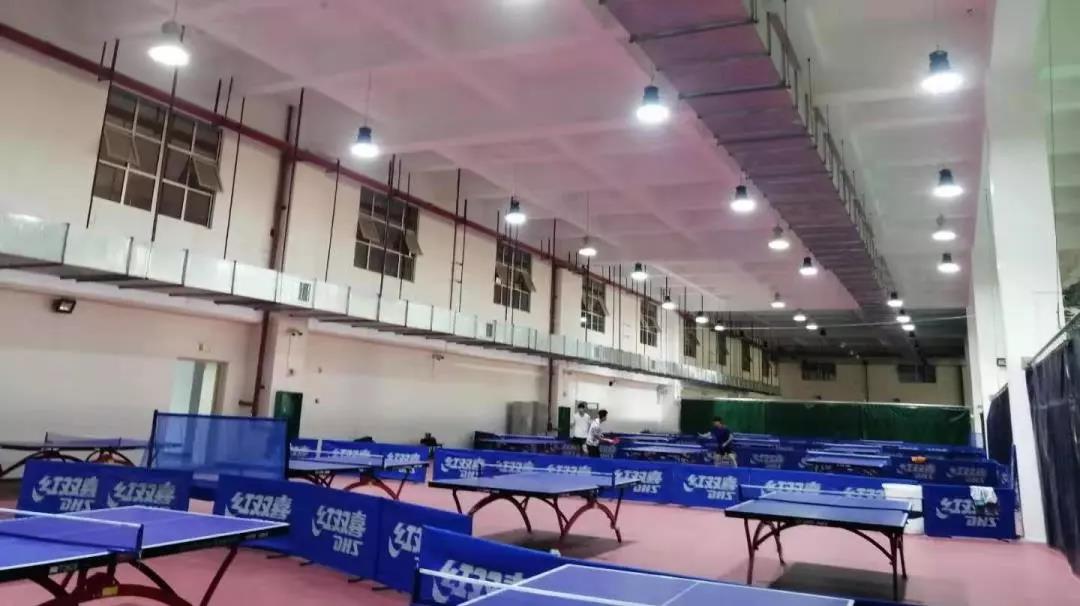

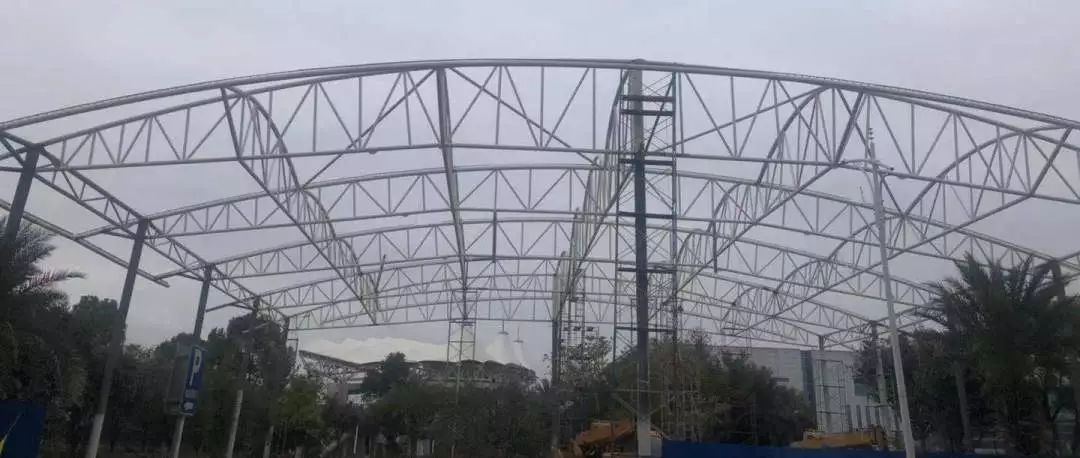

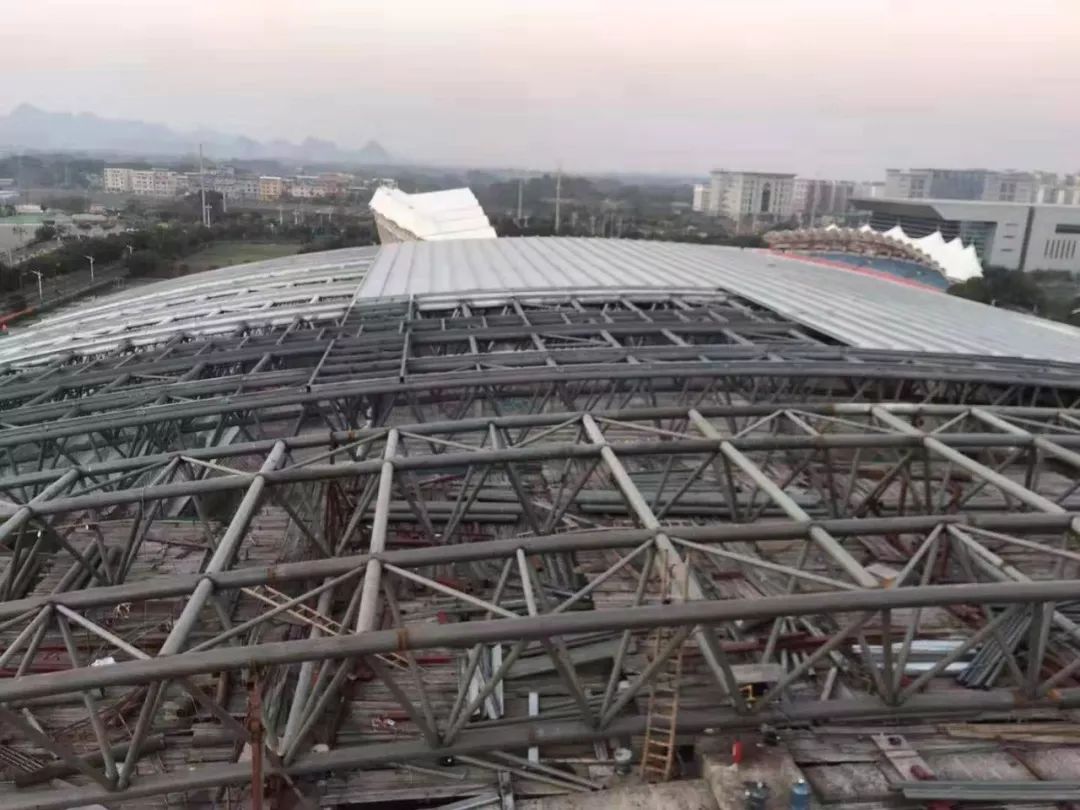

2019年重大维修工程有序推进,加快相关场馆的建设,为师生开展“全民健身活动”提供有力保障,主题教育检视整改落实到位:雁山校区第二田径场项目已跑道验收并投入使用;球类馆灯光改造工程已实现灯光就地、安全密封式控制,不同功能区的场馆增加照明灯具;网球场顶棚建设工程目前已完成屋顶钢屋架安装,屋面膜结构专业正在推进。
广西师范大学新闻网版权与免责声明:
① 凡本网未注明其他出处的作品,版权均属于广西师范大学新闻中心,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:广西师范大学新闻网”。 违反上述声明者,本网将追究其相关责任。
② 凡本网注明其他来源的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网对其负责。
③ 有关作品内容、版权和其它问题请与本网联系。
※ 联系方式:广西师范大学新闻中心 Email:xinwen@gxnu.edu.cn
点击排行
推荐阅读
